新建仓库 · 下沉式装卸平台

新建仓库的月台还没浇混凝土,平台选型与土建之间有一段黄金协同期:选对平台款式,厂家同步出具坑位图纸交给土建方,坑位尺寸、预埋件、排水、电气预留一次留对,设备到场即可安装。西朗SEPPES为新建仓库定制的下沉式装卸平台 + 坑位图纸土建协同方案,把最容易出错的土建环节前置消化在图纸阶段。

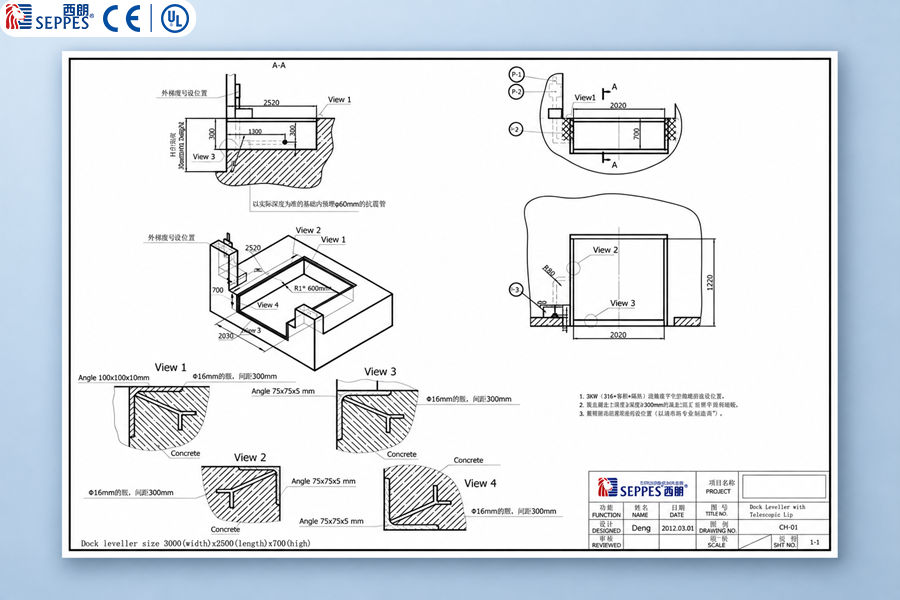

上图是:下沉式装卸平台的坑位图纸

一、新建仓库的月台,为什么优选"下沉式"

月台装卸平台按安装形式分下沉式(嵌入式)与坡台式两种。新建仓库在设计阶段有充分自由度,下沉式几乎是默认选项,因为有三条硬优势:

1、平台台面与月台地面完全平齐。装卸作业面就是月台地面,叉车在仓库与车厢之间通行没有"上下台阶",月台作业区可任意规划、不留死区。

2、设备主体藏在基坑里,外观干净。液压缸、主结构、电气全部装在基坑下方,月台面上只露出平台台面与唇板,整体简洁、安全可视性高,也方便后续维护。

荷载直接传给建筑本体。装卸时叉车与货物的全部冲击由混凝土基坑与月台结构承担,设备长期受力小、寿命长,与月台一体的视觉效果也更工业。

二、坑位图纸:6 项关键尺寸一次留对

下沉式装卸平台是"先有坑、再有设备"——坑位留得对不对,决定设备能否按期安装。西朗在合同签订后第一时间出具坑位施工图,6 项关键尺寸标注到位,土建方按图施工即可:

坑位参数推荐值允许偏差说明
坑位长度台面长度 + 200mm±10mm前后各留 100mm 安装间隙
坑位宽度台面宽度 + 60mm±5mm左右各留 30mm 间隙
坑位深度按设备标高 + 50mm±5mm底部留排水找坡空间
基坑预埋件M16 锚栓 + 钢板±3mm 定位随设备基础图配套供货
坑底排水2% 找坡 + DN50 排水口坡度连续无倒坡避免雨季、冷凝水积聚
电气预留DN32 镀锌管 + 控制箱位管口位置 ±50mm电源线、控制线分开走管

6 项数字看起来都是常识,但只要其中一项出错——坑深浅了 30mm、预埋件偏了 50mm、排水管没做找坡——设备到场就装不进去。一张细致的坑位图纸,本质上是把 6 项数字在土建浇筑之前全部讲清楚。

装卸平台

三、规避差错:图、物、施工三段都要对得上

坑位差错往往不是"图纸错",而是"图、物、施工三方没对得上"。西朗在每个项目都做三轮核对:

核对环节常见差错西朗如何规避
图与货图上尺寸按通用版套用,与实际设备对不上按合同设备型号出图,每页标注对应设备序列号
物与图预埋件、锚栓、电气管与图纸规格不一致预埋件随设备一起发货到场,开箱即对图
图与现场土建按通用图施工,未参照本项目图纸项目工程师进场交底,浇筑前现场复核尺寸
浇筑过程混凝土浇筑后坑位变形、预埋件移位模板加固、预埋件二次定位、养护期内复测
设备到场坑位已封,发现尺寸不符再来切割设备发货前再派员复核坑位,签字确认后出厂

5 个环节都对得上,设备到场就是一次安装、一次调试、一次交付;任何一个环节掉链子,工期、费用、停产损失都会成倍放大。

装卸平台

四、关于西朗

西朗门业成立于 2011 年,是一家集研发、生产、销售、服务于一体的工业装备一线品牌厂家,产品出口 90 个国家,已成为 70 家世界 500 强企业的供应商,所有产品都有 1500 万保险保障,拥有 PVC 快速门、涡轮硬质快速门、保温快速门、洁净室快速门、抗风堆积快速门、装卸平台、电动升降平台等系列。

16 年专注工业门与装卸货设备,7600+ 工厂合作客户。下沉式装卸平台已在多个新建物流园区、智能制造工厂落地,从方案选型、坑位出图、土建交底到设备到场一站交付,让新建仓库月台一次性建对、装好、用顺。
