保税仓库卸货升降平台基坑预留要点 误差控制排水结构设计说明

保税仓库的卸货月台,承载着进出口货物的周转枢纽功能。与普通仓库相比,保税仓的车型更杂——国内厢式货车、海关监管车、国际标准集装箱拖车混行,车厢地板高度从0.9米到1.6米不等,对升降平台的适配范围要求更宽。而这一切的前提,是基坑预留做到位。基坑尺寸偏差一厘米、排水坡度差一个点、预埋件位置偏移几毫米,都可能导致设备安装后无法正常使用。本文围绕保税仓库卸货升降平台的基坑预留要点,从尺寸控制、误差容限到排水结构设计,逐项说明。


一、保税仓月台的基坑预留,为什么比普通仓库更讲究

保税仓库的一个显著特征是车型混行。同一月台上午可能卸海关监管车(车厢高度约1.35米),下午就换国际集装箱拖车(车厢高度1.45~1.6米),晚间还有国内轻型厢货(0.9~1.1米)。这意味着升降平台的升降行程必须覆盖更大范围,主板尺寸和铰接机构设计也相应更大,基坑尺寸随之放大。

更关键的是,保税仓库受海关监管,月台区域往往安装有视频监控和电子卡口设备,基坑施工一旦返工,可能涉及海关监管区域的变更申报,流程复杂、工期影响大。因此保税仓的基坑预留必须一次到位,容错空间比普通仓库更小。

二、基坑尺寸预留:三个方向,一个原则

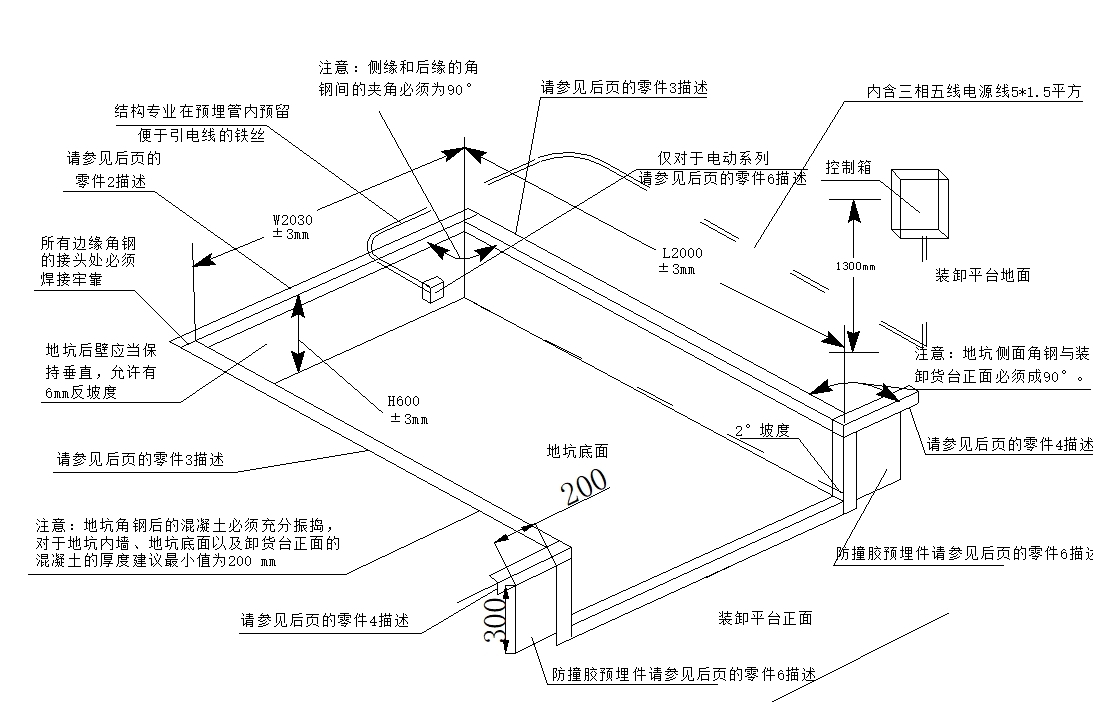

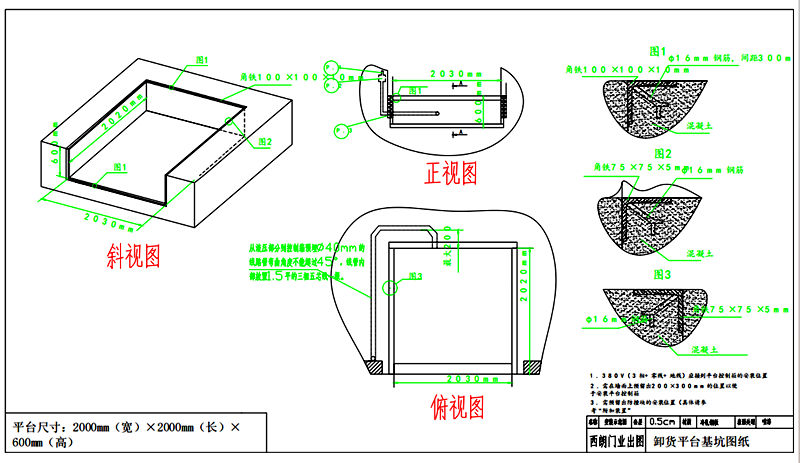

基坑预留的核心原则是:净尺寸 = 设备外缘尺寸 + 每侧安装间隙40~60mm。三个方向分别控制——宽度方向:主板宽度加两侧各40mm间隙,例如主板宽2000mm,基坑净宽2080mm;长度方向:主板长度加前后各40mm间隙,例如主板长2500mm,基坑净长2580mm;深度方向:设备框架结构高度加底部20mm灌浆找平层。三个方向的尺寸互不独立,必须同时满足,任何一个方向偏差超标都会影响安装。

保税仓项目通常月台位数量多,少则4~6个,多则十几个连续基坑。连续基坑之间的隔墙厚度也要控制——隔墙过薄则结构强度不足,设备运行时振动可能导致隔墙开裂;隔墙过厚则浪费月台宽度。建议连续基坑隔墙厚度不低于200mm,采用C30以上强度混凝土浇筑,内部配置钢筋网片增强抗剪能力。

三、误差控制:允许偏差与不可接受的偏差

基坑施工不可能零误差,关键在于把误差控制在允许范围内。西朗SEPPES对基坑尺寸的允许偏差标准如下:基坑宽度和长度方向,实际净尺寸与设计尺寸偏差不超过正负15mm,超出此范围需通知厂家调整设备框架或返修基坑;基坑深度方向,实际深度不得小于设计深度,超出设计深度10mm以内可通过增加灌浆层厚度消化,超过10mm需在基坑底部加垫钢板找平。

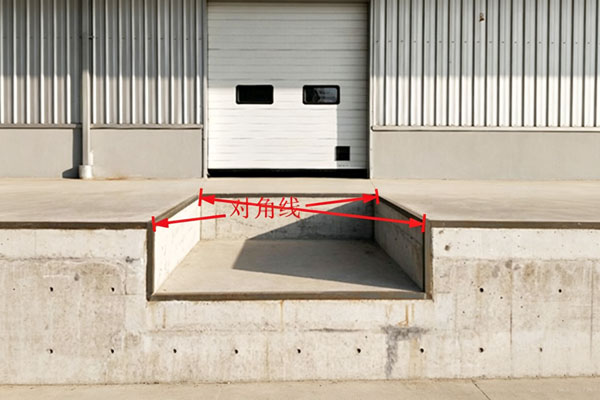

基坑底面平整度误差不超过3mm/m,整体不超过8mm。底面不平会导致设备放入后局部悬空,荷载集中在几个点上,长期运行后主板焊接处可能出现疲劳裂纹。基坑内壁垂直度偏差不超过5mm/m——跑模导致上口大下口小是安装中最常见的障碍,设备框架卡在基坑中部进不去也出不来,处理起来极其麻烦。

预埋件位置偏差是最容易被忽略的。翻板铰链座预埋钢板、角钢的位置如果偏移超过5mm,焊接时就需要切割调整,影响结构强度和外观。正确做法是土建施工前拿到设备厂家提供的预埋件定位图,由厂家技术人员在浇筑前到场复核预埋位置,浇筑完成后再次复测。

四、排水结构设计:基坑里不能积水

升降平台基坑是一个低于地面的凹槽结构,天然容易积水。积水来源有三个:雨水倒灌(户外月台或卸货棚未完全封闭时)、设备清洗水(保税仓定期对月台区域冲洗消毒)、冷凝水(冷链车厢开门后冷气在基坑内凝结)。基坑积水浸泡液压泵站、铰接轴和电气控制箱,轻则设备锈蚀加速,重则液压油乳化、电机短路。

排水结构设计分为三个层次。第一层,基坑底面做排水坡度,坡度不小于1%,坡向基坑一角或一侧的集水槽,集水槽深度50~80mm,尺寸约200×200mm。第二层,集水槽底部连接排水管(PVC或镀锌钢管,管径不小于DN50),排水管接入仓库排水系统或室外排水沟,管路设存水弯防止异味回流。第三层,基坑底面和内壁做防水涂层——环氧树脂或聚氨酯防水涂料,涂刷两遍,确保基坑结构不渗漏。

对于冷链保税仓,基坑内常年处于低温高湿环境,防水和排水要求更高。建议基坑底面增设电伴热带,防止排水管冬季结冰堵塞。液压泵站安装位置尽量避开集水槽方向,控制箱安装在基坑内壁较高位置,底部距基坑底面不少于200mm。

五、从图纸到验收:西朗SEPPES的全流程技术支持

基坑预留看起来是土建的工作,但核心数据来自设备厂家。西朗SEPPES在保税仓库项目的标准做法是:土建进场前提供完整的基坑施工图纸包,包含基坑平面图、剖面图、预埋件定位图、排水方案图和电气预埋管线图。图纸中明确标注每一项尺寸的允许偏差范围,土建方按图施工即可,无需自行推算。

施工过程中提供两次现场复核:第一次在钢筋绑扎完成、模板合模前,复核基坑净尺寸和预埋件位置;第二次在混凝土浇筑完成、拆模后,复测最终基坑尺寸并出具尺寸复核记录。如果发现偏差超出允许范围,当场给出调整方案——设备框架局部调整、加垫钢板或局部凿除修整——确保设备到场后安装不受阻。设备安装完成后配合月台整体验收,提供设备运行测试报告。

保税仓库的月台建设往往与海关监管系统、卡口设备同步施工,工期节点衔接紧密。西朗SEPPES的工程师会提前与总包方对接施工进度计划,将基坑浇筑、预埋件安装、设备进场安装的时间节点嵌入总工期,避免因设备安装延误影响整体交付。

西朗SEPPES专注工业门与装卸平台领域16年,累计服务7600+企业客户,在保税仓库、海关监管仓、冷链保税仓等项目中积累了丰富的基坑施工与设备交付经验。从基坑施工图纸提供到现场尺寸复核、从预埋件定位到排水方案设计,全流程技术支持确保基坑一次施工到位,设备安装零返工。

保税仓库升降平台基坑方案,免费提供施工图纸与现场勘测。咨询电话:177-0621-7278
