在现代化物流仓储体系中,集装箱装卸货平台是连接运输车辆与仓库的核心枢纽,其坑位预留的精准度直接决定了设备安装质量与使用寿命。西朗结合十余年行业经验,为您提供专业的坑位预留指导,确保您的物流设施从基础建设阶段就奠定高效、安全的基础。
一、前期对接:数据精准是成功预留的前提
在选购装卸货平台前,客户需与我司业务人员深度对接,提供关键参数:
月台具体高度(精确到毫米)
常用货车车厢高度范围
最大货物重量+叉车自重总重量
日常装卸频率及特殊环境要求(如冷链、防爆等)
基于这些数据,西朗工程师将为您推荐最合适的平台尺寸和载重规格,并出具完全匹配的定制化坑位图纸。常用标准尺寸包括2000*2000*600mm(长*宽*深)和2000*2500*600mm等多种规格,特殊需求可完全定制。
二、施工规范:精准施工保障安装质量
1. 预埋件精准安装
装卸货平台坑位周边必须使用75*75mm(厚度≥5mm) 的国标角铁做预埋处理。每段角铁需焊接多根钢筋与地基牢固生根,形成稳定整体。角铁安装必须保证绝对水平,且前后宽度保持一致。
2. 精度控制与验收
安装完成后必须进行精度验证:
使用精密水平仪测量角铁水平度
测量对角线长度,确保两对角线长度完全一致
角铁外表面应与月台墙面齐平,确保美观与安全
三、常见问题与严重后果
1、案例一:水平度不达标
坑位未做水平处理,对角线相差达10cm,导致平台无法正确安装,尾部无法固定,卸货平台与坑位间产生过大缝隙。这种状况下,平台根本无法安装使用,必须重新施工。

上图是:卸货平台的坑位没有做水平,对角线相差10cm
2、案例二:未做预埋处理
坑位既未安装预埋角铁,坑位表面也不平整。这种施工完全不符合安装要求,无法保证平台的基本稳定性和承重安全。

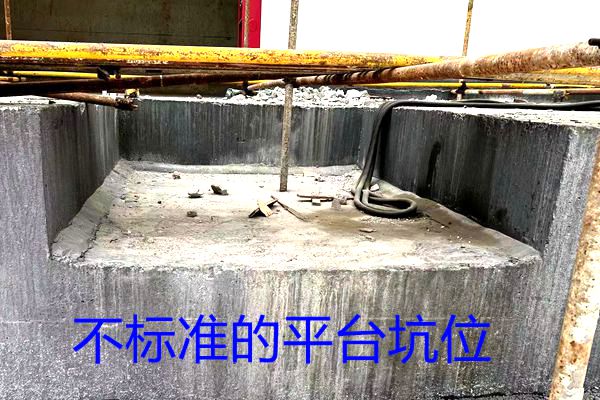

上图是: 卸货平台的坑位没有做预埋角铁、坑位不平整
四、完工验收与后续处理
坑位施工完成后必须做到:
彻底清理坑内所有建筑垃圾
对预埋角铁进行防锈处理(建议采用热镀锌或重防腐涂料)
重新复核各边宽度、高度及水平度
最终测量对角线尺寸,确保完全一致
西朗提醒您:坑位预留是装卸货平台安装的基础环节,其质量直接关系到整个物流系统的运营效率和安全性能。我们强烈建议在施工前、施工中和施工后与西朗技术人员保持沟通,确保每个环节都符合技术要求。
